作為內蒙古東部中心城市的赤峰,歷史悠久,地處蒙冀遼三省的交匯之處,在蒙古語中被稱為“烏蘭哈達”,意思是紅色的山峰,而倍受大家關注的赤峰中唐軋鋼工程就坐落在這里。
赤峰中唐特鋼軋鋼項目,位于內蒙古赤峰市寧城縣汐子鎮汐子工業園區內,項目建設規模為年產270萬噸精品鋼,將成為赤峰市最大的鋼鐵廠,其中機電公司主要負責土建施工、鋼結構制安、軋鋼設備安裝以及電氣儀表施工。
與風沙為伍的日子
春天是赤峰當地風最大的時候,陣風常常能達到五、六級,并且狂風里還夾雜著黃沙,給人一種遮天蔽日的感覺。惡劣的天氣導致塔吊吊裝、鋼結構安裝等高空作業根本無法正常進行,對施工進度影響非常大。5月中旬滿足廠房鋼結構的安裝條件是項目部必須完成的節點目標,一步慢,步步慢,只有前期盡量拼搶工期才能夠給后續工程預留足夠的時間。面對不利的自然條件,項目經理莊安泰立即組織項目管理人員和分包單位負責人共同研究解決方案,不等不靠,迅速轉變原有的工作思路,改變不利局面。既然無法避免大風天氣,項目部就安排專人根據天氣隨時調整施工計劃,利用早晚風力較小的時候,組織人員積極進行吊裝工作。同時,調整施工人員作息時間,做好現場照明設施,增加夜班工作時間,全力以赴拼搶工期。
披荊斬棘克難關
眾所周知,在冶金建設領域中,旋流井是軋鋼、煉鋼公輔系統必不可少的重要建筑。作為項目部前期的施工重點,技術人員可謂費勁了心思,兢兢業業,不敢有一絲懈怠。為控制下沉標高符合設計要求,項目技術人員多次到現場實際檢測,測量各種數據,及時掌握第一手資料,結合項目實際制定切實可行的施工方案。在旋沉井下沉過程中,技術人員強化監督檢測力度,每班至少觀測兩次,并在每次下沉后進行檢查,做好記錄,發現傾斜、位移、扭轉等問題及時解決,最終將偏差控制在允許范圍之內。
“一天也不耽誤,一天也不懈怠”在赤峰項目部絕對不是一句空洞的口號。精軋區油箱重達八噸,體積較大,項目部考慮到工序和工期的要求,提前預留設備吊裝孔,同時也確定“到場即吊裝”的原則。4月6日精軋區油箱運抵現場時已是深夜,項目部連夜組織工人進行吊裝,管理人員全程緊盯現場監督指導安裝,直到凌晨2點順利完成吊裝作業,大家才拖著疲憊的身體回去休息。
腳踏實地抓管理

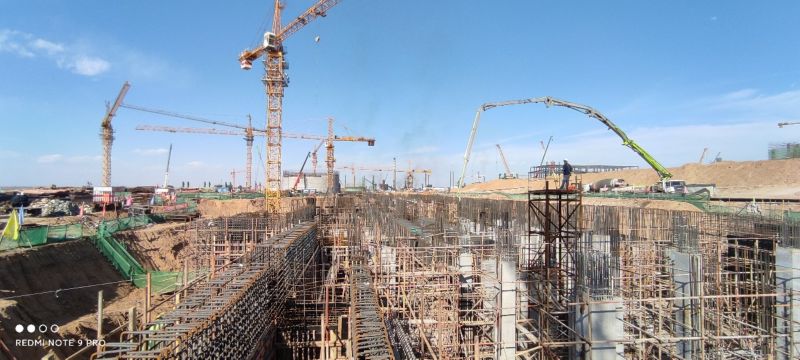

精心細致的準備是成功的開始。為更好完成業主“保九爭八”的工期目標,項目部將施工計劃做實做細,每周召開例會,及時溝通解決未完成的工期節點,全力加快施工進度。對現場劃分責任區域,委派專人負責,確保責任落實到人。技術人員每周根據現場實際情況,從細節入手,制定詳盡的周計劃,努力為各施工隊伍提供所需條件,保證施工周計劃按時完成。對于分包隊伍,項目部強化獎懲考核機制,安排各分包隊伍抓住施工黃金期,兩班倒,晝夜不停施工,確保按期完成業主要求的工程進度。在加快施工進度的同時,項目部黨支部為提升施工質量,按照“黨建工作融入生產經營”的原則,開展黨建+系統培訓活動,利用夜晚休息時間,請項目土建專業人員對所有項目管理人員進行土建基礎知識培訓。培訓內容從圖紙整體到局部細節,涵蓋了鋼筋、模板、混凝土、預埋件、預埋螺栓等關鍵點,進一步提升項目管理人員對土建施工的管理水平。截至目前,1450主軋工程外墻及框架柱已全部澆筑完成,即將沖出±0m,電氣配合預留預埋工作也已全面展開,各專業施工正在有條不紊的進行中。
黃沙百戰穿金甲,機電公司赤峰中唐項目的征程遠未結束,還有更多的困難和挑戰在等待他們。面對未來,他們將會用智慧、汗水、頑強走出一條康莊大道,為赤峰項目留下完美的句號。
